30 січня 2026 року відбулася онлайн-подія, присвячена питанням підключення виробників біометану до газорозподільних та газотранспортних мереж України. На вебінарі експерти поділилися всією необхідною інформацією з потенційними виробниками біометану щодо підключень до газових мереж.

Нижче ви можете ознайомитися з відеозаписом та думками учасників події.

Відеозапис із таймінгом

Тези спікерів

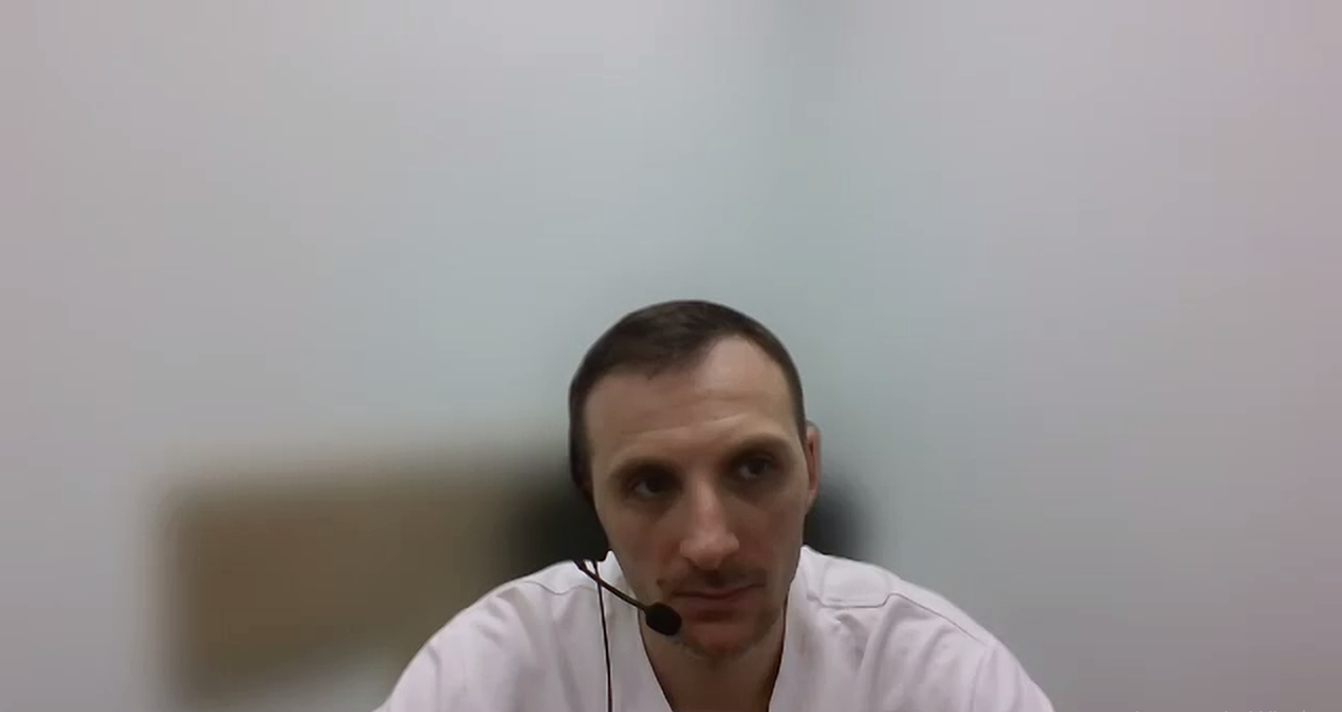

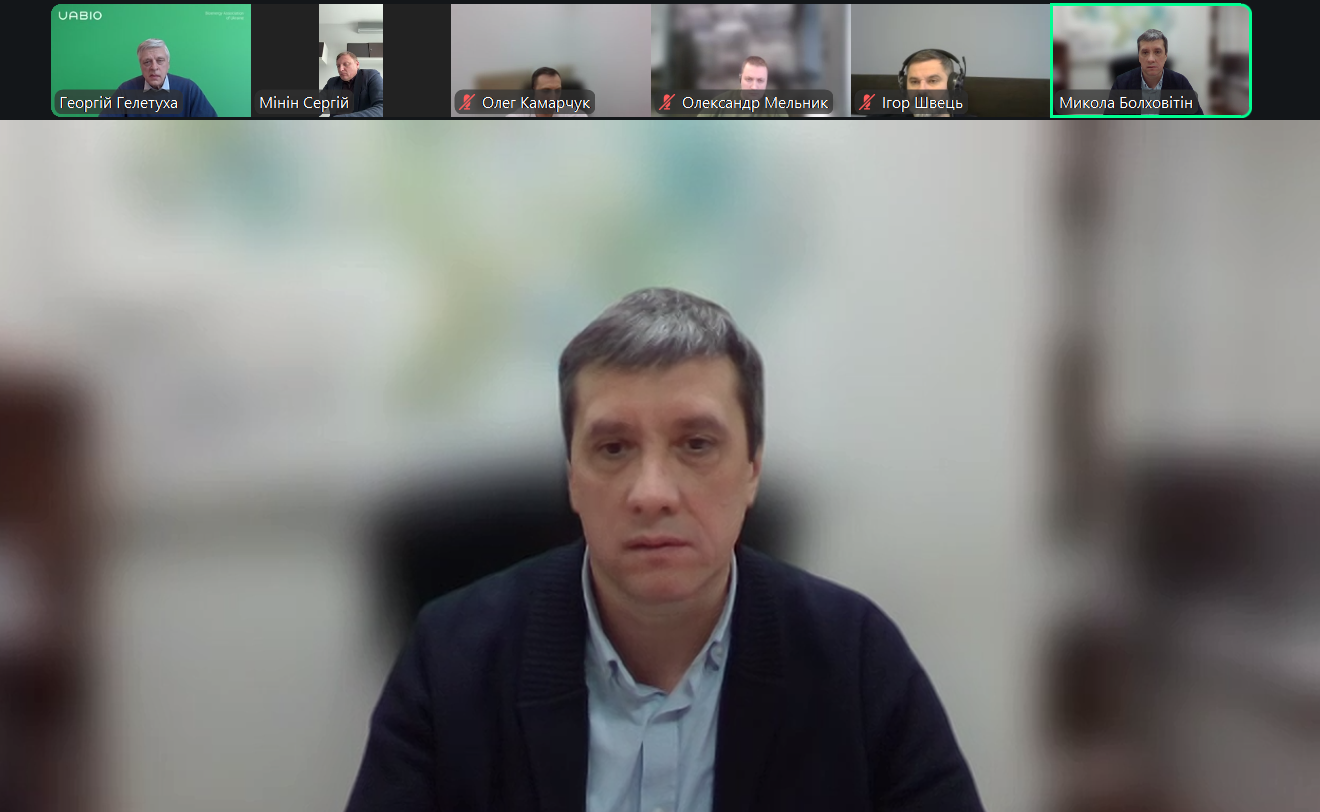

Вимоги і практика підключення біометанових заводів до газотранспортної системи | Олександр Мельник, Олег Камарчук, Микола Болховітін, ТОВ “Оператор ГТС України”

“Оператор ГТС України забезпечує умови згідно з Кодексом газотранспортної системи України про приєднання замовників до ГТС України. Ми протягом 2023-2025 років маємо 33 звернення від виробників біогазу. У роботу пішло лише 7. Один із виробників біометану вже фізично приєднаний до ГТС. Найближчим часом очікуємо пуск газу в мережу”.

Умови приєднання до ГТС

Для нового підключення має бути виконана хоча б одна з наступних умов:

  • відмови оператором газорозподільної системи замовнику приєднання у зв’язку з відсутністю або недостатністю вільної потужності;
  • якщо замовник приєднання є газодобувним підприємством, який приєднує об’єкти видобутку/виробництва природного газу (біометану);
  • якщо замовник приєднання є оператором газосховищ;
  • якщо замовник приєднання є оператором газорозподільної системи, межа території ліцензійної діяльності якого максимально наближена до точки приєднання;
  • якщо тиск, необхідний для забезпечення потреб замовника, перевищує 1,2 МПа.

Дізнавайтеся більше про приєднання до ГТС України

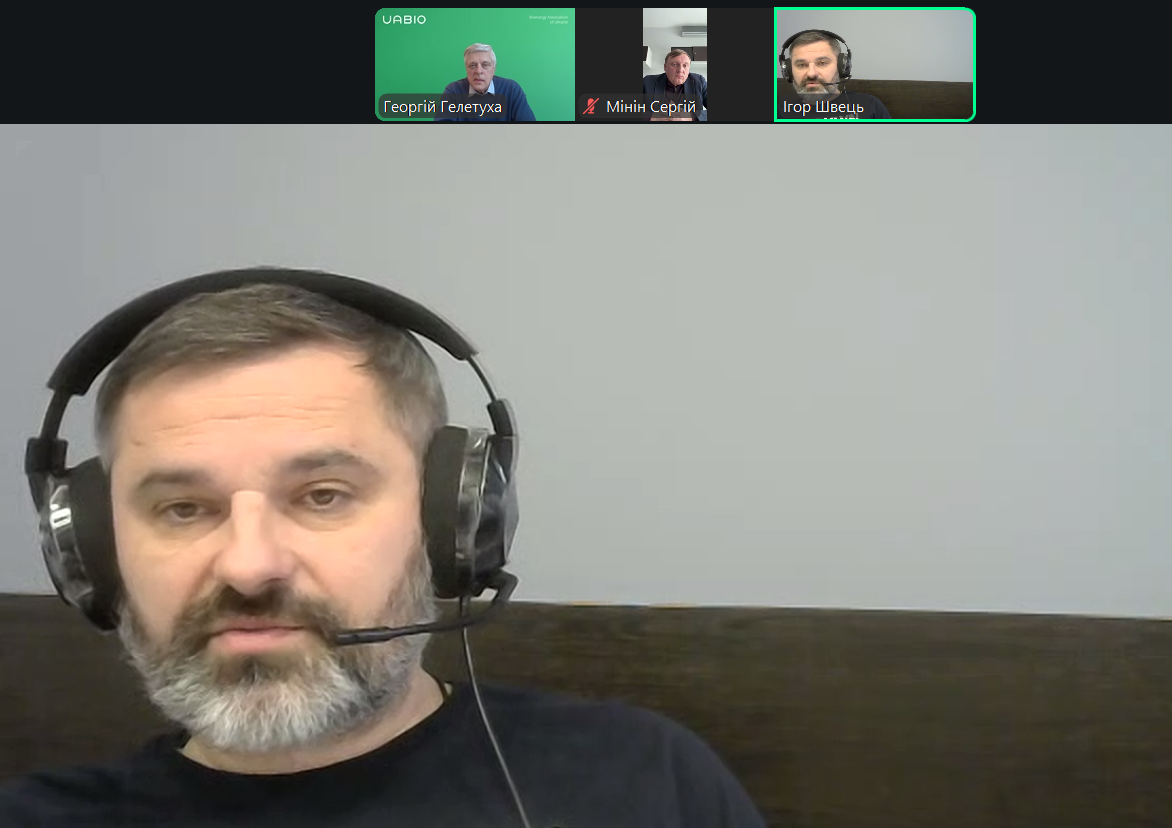

Вимоги і практика підключення біометанових заводів до газорозподільних газових мереж | Ігор Швець, ТОВ “Газорозподільні мережі України”

“Нині підключено 4 біометанові заводи до газорозподільних мереж України. Основне на що треба звернути увагу новим виробникам, які будуть експортувати біометан закордон, — необхідно буде вводити в комерційну експлуатацію потоковий хроматограф”.

“Окремо щодо першого пуску в мережу. Після підписання технічної угоди (ТУ), перший пуск біометанового заводу — це завжди лабораторія (на визначення фізико-хімічних показників). Так, якщо ці первинні показники відповідають встановленим вимогам, це є підставою для першого пуску біометану. Сама ж лабораторія має міряти всі показники, а не якісь окремі”.

“Також виникають проблемні питання вже в ході експлуатації: не ігноруйте встановлення дублюючого (підмінного) комерційного вузла обліку газу. У випадку, якщо основний виходить із ладу, підмінний вузол обліку тимчасово заміняє його. Це дозволяє уникнути низки форс-мажорних обставин під час експлуатації біометанової установки”.

Особливості проєктування підключення біометанових заводів до ГТС і ГРМ | Гонтарський Назар, КОНСОРЦІУМ “СЛ ГРУП”

Спікери онлайн-події

“Серед основних особливостей: вибір оптимальної траси проєктного газопроводу (як для оператора ГТС, так і для оператора ГРМ); розміщення майданчиків компресорного обладнання, вузла обліку, блоку ФХП та кранових вузлів (для оператора ГТС); майданчики для розміщення ШРП, вузла обліку, блоку ФХП та блоку одоризації газу з дотриманням всіх необхідних норм (для оператора Газмереж)”.

Послідовність дій для піключення біометанового заводу до ГТС і ГРМ:

  1. перед отриманням ТУ потрібно вибрати оптимальну трасу та майданчики. Відповідно провести обговорення із землевласниками даних земель, чи нададуть вони змогу пройти трубопроводам;
  2. отримання ТУ в оператора ГТС або ГРМ;
  3. розроблення проєкту щодо підключення;
  4. паралельно з проєктуванням потрібно буде змінити цільове призначення земельних ділянок під майданчики технологічного обладнання (землі промисловості, транспорту, електронних комунікацій, енергетики, оборони та іншого призначення);
  5. заключення договорів на виготовлення довготривалого обладнання;
  6. проходження експертизи проєкту (відомча та незалежна);
  7. Внесення ТУ, проєктної документації та експертного звіту до єдиної державної електронної системи у сфері будівництва;
  8. заключення договору генпідряду на виконання будівельно-монтажних робіт;
  9. заключення договору з технічним наглядом;
  10. отримання дозволу на початок робіт: виконуються будівельно-монтажні роботи;
  11. перевірка всієї документації та отримання відповідного сертифікату на дозвіл експлуатації;
  12. передача сертифікату до ГТС або ГРМ та отримання дозволу на безвогневу врізку;
  13. виконання пуско-налагоджувальних робіт та запуск станції.

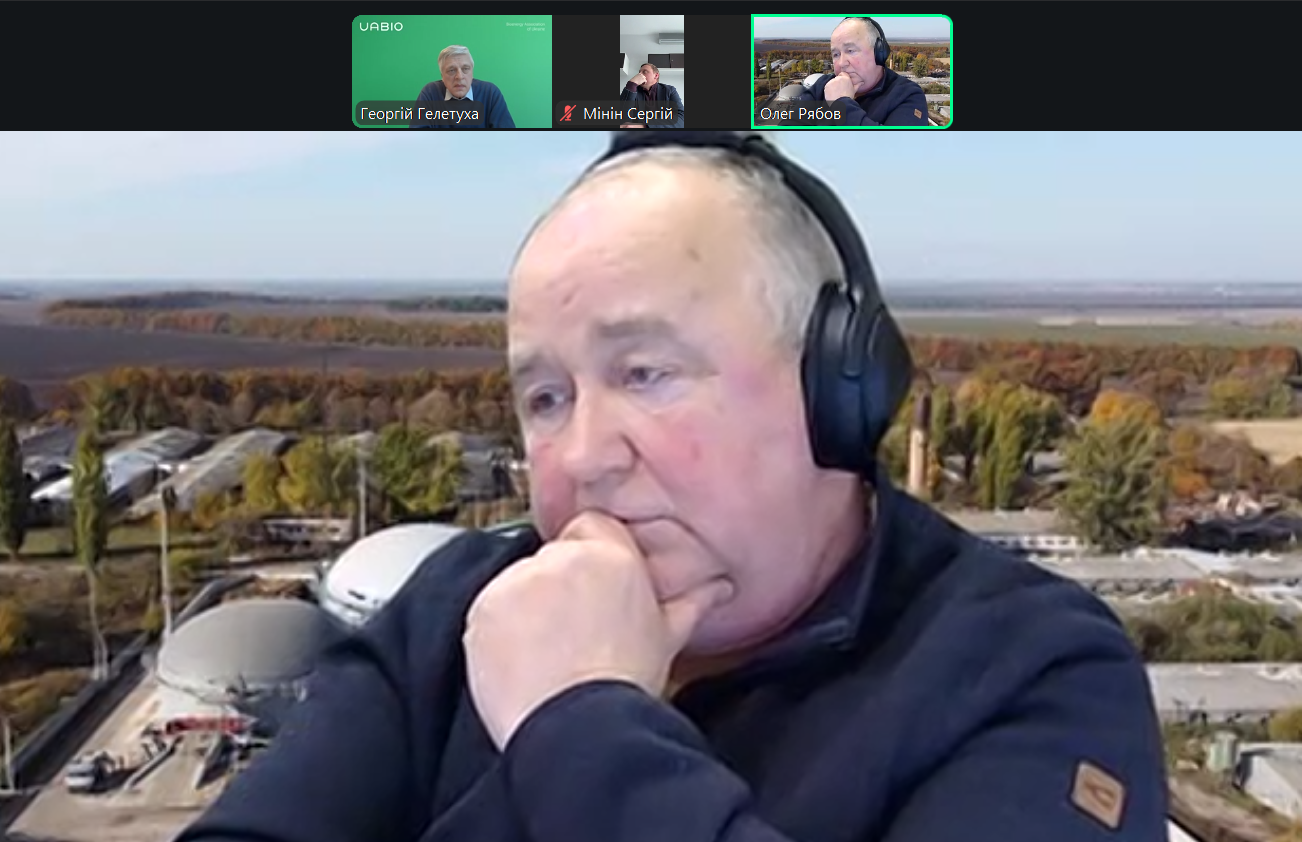

Досвід підключення біометанових заводів до ГТС і ГРМ | Представники виробників біометану: Олег Рябов (Галс Агро) та Володимир Івахів (Vitagro)

Олег Рябов, керівник напряму відновлюваної енергетики Городище-Пустоварівської аграрної компанії (Галс Агро):

“Потрібно ще раз серйозно подумати над тим, щоб розбити розвиток біометанової галузі на два етапи. На першому етапі будувати саме біогазовий завод — зрозуміти, що таке біогаз, яка у вас сировина, на скільки ви стабільно зможете зробити якісний біогаз. І водночас виробляти з біогазу електроенергію та тепло. Теплом можна забезпечити сам біогазовий завод, а електричну енергію з біогазу — продавати. Це буде більш оптимально й гнучко мати в майбутньому можливість направляти біогаз або на виробництво е/е, а після певного часу й на виробництво біометану”.

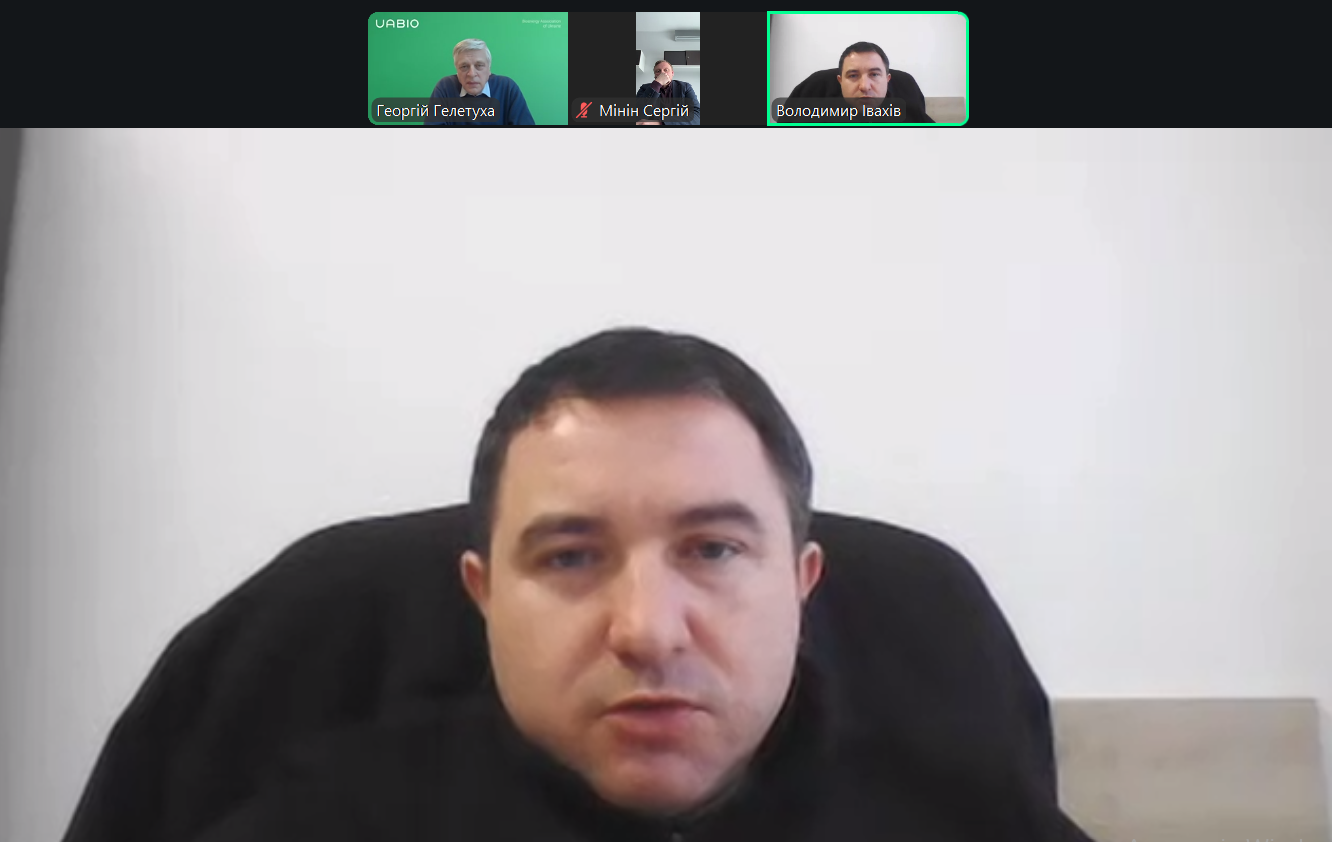

Володимир Івахів, керівник проєктів ВДЕ групи компаній Vitagro:

“Якщо говорити до компаній, які тільки збираються заходити в цю нішу. У першу чергу дуже важливе значення має гідравліка — потрібно переконатися, що ви зможете працювати цілий рік із однаковою потужністю. Якщо такої можливості немає, то необхідно оцінити, яке може бути зниження закачування біометану в літні місяці (коли зменшується споживання газу). Також важливо розуміти: для побудови біометанового заводу недостатньо сировинної бази, інший важливий фактор — це можливість подати вироблений газ у систему. Загалом треба бути готовими до того, що питань значно більше, ніж може здаватися на першому етапі”.


Дякуємо спікерам за експертні та корисні виступи, а глядачам за активну залученість у дискусію під час події. Чекатимемо вас на наступних заходах від UABIO!
